「金門大橋接續工程」2013年11月上旬進度報表
本雙週起迄日期:102.11.01~102.11.15
工程名稱:金門大橋建設計畫第CJ02-C 標金門大橋接續工程
承包廠商:國登營造股份有限公司
監造單位:台灣世曦工程顧問股份有限公司
開工日期:102.05.21
契約工期:1,538 日曆天
預定完工日期:106.08.05
預定進度:3.10%
實際進度:2.24%
進度比較:-0.86%
一、本雙週主要施工項目及辦理情形:

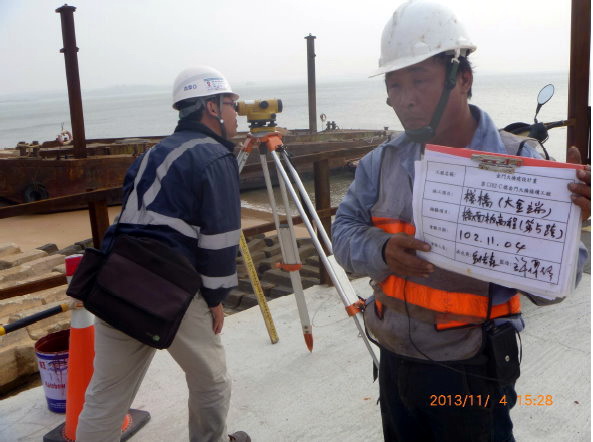

1. 施工棧橋:大金端施工棧橋上部結構已完成7 跨架設,目前正施作第8 跨。
2. 工地型混凝土拌和廠:金門縣環保局於11 月11 日函退拌和廠之「操作許可設置及操作」申請資料,並要求承包商於30 日內完成補正,承包商正依金門縣環保局之意見修正中,近日
將再次提報環保局複審合格後核發許可,承包商即進行廠拌試驗作業。

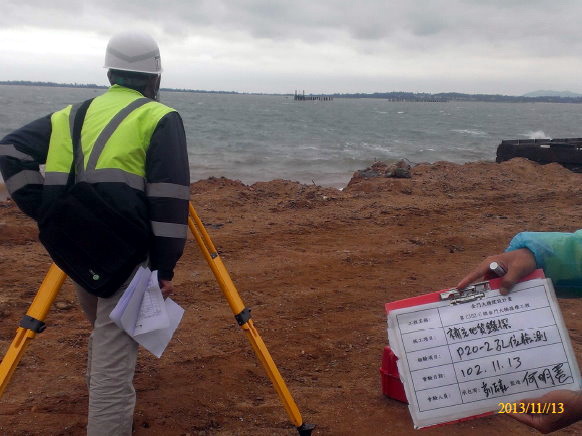

3. 補充地質調查鑽探:總計應完成152 孔,目前已完成墩位P6~P15、P19 計22 孔補充鑽探作業。
4. 基樁工程:行政院勞工委員會南區勞動檢查所於11 月12 日函發第2 次第一階段引橋段基樁工程危評審查意見,相關審查意見承包商修正中,俟核定後即進行引橋段基樁工程鑽掘作
業。
5. 污染防治膜:目前已完成兩側300M 防治膜設置,預計11 月下旬完成鋪設。
二、落後原因及改善措施
施工棧橋及極限樁載重試驗因承包商人員、機具及物料動員緩慢,且工地型混凝土拌和廠申辦設置與操作許可尚未核准,致本工程施工進度持續落後,國工局及監造單位將持續督促承包商加速動員相關之人員、機具與材料設備進場,並儘速完成拌和廠設置及操作許可核准作業。
三、重要記事:

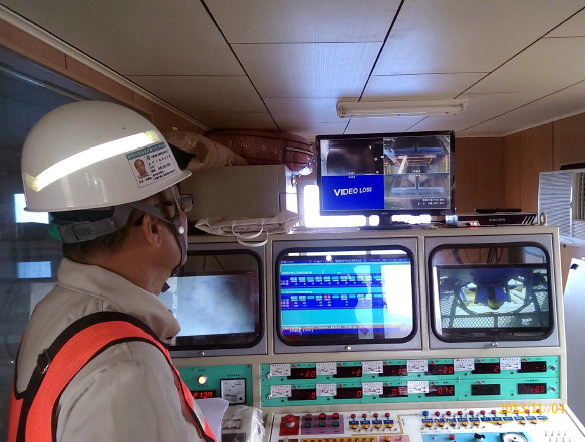

1. 11 月04 日 小金端拌和廠計量檢驗。
2. 11 月12 日 國工局二區處邀請交通部航港局、縣府及各航商代表召開航商說明會,討論本工程海上交通維持計畫。
